平成14年6月4日
四国電力株式会社


伊方発電所第1号機の定期検査の終了について




  伊方発電所第1号機(加圧水型軽水炉、56万6千キロワット)は、本日15時30分、経済産業省による総合負荷性能検査に合格し、第20回定期検査を終了いたしました。

以 上

(参 考)

1.伊方1号機第20回定検実績
   ・定検開始 :平成14年 2月 8日
  ・臨   界 :  〃    5月 8日
  ・送電開始 :  〃    5月10日 (停止日数92日)
  ・100%電気出力 :  〃    5月16日
  ・定格熱出力 :  〃    5月21日
  ・定検終了 :  〃    6月 4日 (定検開始後117日目)


2.定期検査中に実施した主な工事等

(1)燃料集合体の取替え
   燃料集合体121体のうち36体を新燃料に取り替えた。

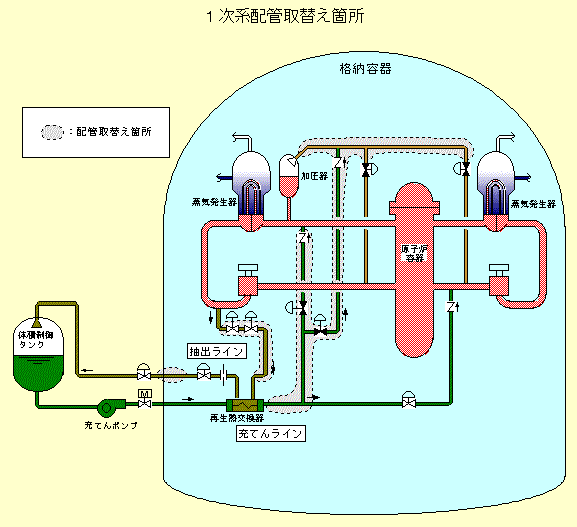

(2)1次系配管取替工事
   残留溶存酸素に起因する応力腐食割れ(0 SCC)対策および配管溶接部の信頼性向上等を図る観点から、予防保全的に充てん・抽出ライン等の配管の材料変更を行うとともに、あわせて弁の取替えを行った。


以 上
