平成15年4月25日
四国電力株式会社
伊方発電所第2号機の定期検査の終了について 伊方発電所第2号機(加圧水型軽水炉、定格電気出力56万6千キロワット)は、本日15時30分、経済産業省による総合負荷性能検査に合格し、第16回定期検査を終了いたしました。
(参考)
1.伊方2号機第16回定検実績
定検開始: 平成15年 1月27日 臨 界: 平成15年 3月29日 送電開始: 平成15年 4月 1日(停止日数65日) 100%電気出力: 平成15年 4月 9日 定格熱出力: 平成15年 4月12日 定検終了: 平成15年 4月25日(定検開始後89日目) 2.定期検査中に実施した主な工事等
(1) 燃料集合体の取り替え

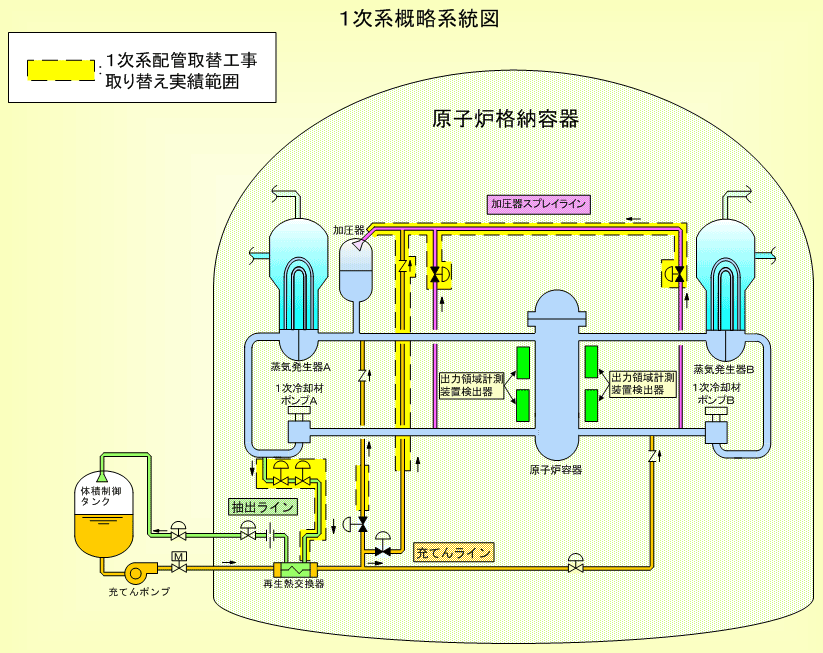

燃料集合体全数121体のうち、38体を新燃料に取り替えた。(2) 1次系配管取替工事
残留溶存酸素に起因する応力腐食割れ(02 SCC)対策および配管溶接部の信頼性向上等を図る観点から、加圧器スプレイライン、充てん・抽出ライン等の配管の材質変更を行うとともに、あわせて弁の取り替えを行った。(3) 出力領域計測装置検出器取替工事
信頼性維持の観点から、炉外核計測装置のうち出力領域計測装置の検出器(総数8個のうちの4個)について定期的な取り替えを行った。
以 上
戻る
Copyright(C)YONDEN
Shikoku Electric Power Co.,Inc. / Kagawa,Japan
mail to : postmaster@yonden.co.jp
