平成15年1月22日
四国電力株式会社


伊方発電所第2号機第16回定期検査の実施について


 伊方発電所第2号機(加圧水型軽水炉、定格電気出力56万6千キロワット)は、1月27日から約2ヶ月運転を停止し、第16回定期検査を以下のとおり実施する予定です。

1.主なスケジュール
定検開始日  :平成15年 1月27日
送電開始日 :平成15年 4月 1日
定検終了日 :平成15年 4月25日
2.検査件数
国の検査 47件
電力自主検査 27件
合  計 74件
3.検査を実施する主な設備
原子炉および原子炉冷却設備
原子炉計測制御設備
燃料設備
原子炉格納設備
放射線管理設備
廃棄物処理設備
非常用予備電源設備
タービン、発電機および付属設備
4.燃料集合体の取替
燃料集合体全数121体のうち、38体を取り替える予定
5.定期検査中に実施する主要な工事等

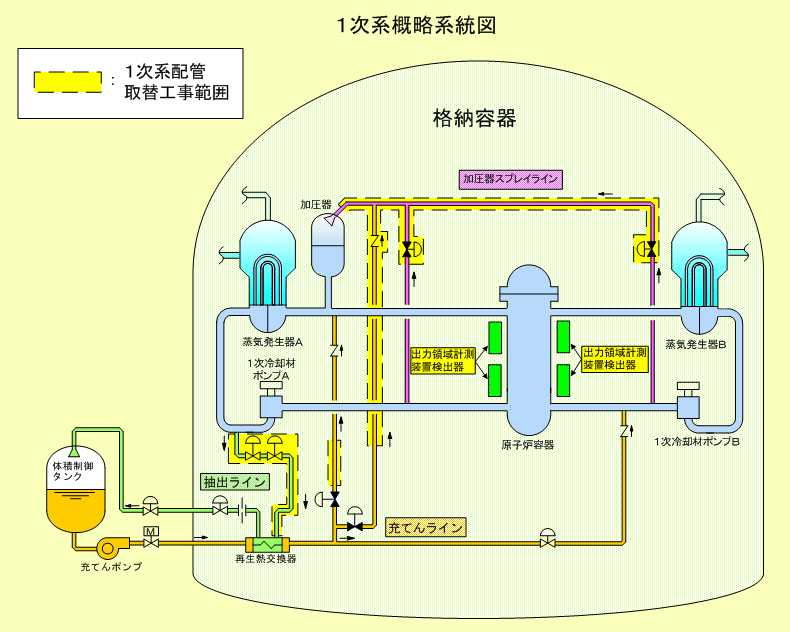

(1)1次系配管取替工事


 残留溶存酸素に起因する応力腐食割れ(02 SCC)対策および配管溶接部の信頼性向上等を図る観点から、加圧器スプレイライン、充てん・抽出ライン等の配管の材質変更を行うとともに、あわせて弁の取り替えを行う。

(2)出力領域計測装置検出器取替工事


 信頼性維持の観点から、炉外核計測装置のうち出力領域計測装置の検出器(総数8個のうちの4個)について定期的な取り替えを行う。

以 上
