平成15年4月23日
四国電力株式会社
伊方発電所第1号機第21回定期検査の実施について 伊方発電所第1号機(加圧水型軽水炉、定格電気出力56万6千キロワット)は、4月27日から約2ヶ月半運転を停止し、第21回定期検査を以下のとおり実施する予定です。
1.主なスケジュール
2.検査件数
定検開始日 :平成15年 4月27日 送電開始日 :平成15年 7月10日 定検終了日 :平成15年 8月 5日
3.検査を実施する主な設備
国の検査 49件 電力自主検査 28件 合 計 77件
4.燃料集合体の取替
原子炉および原子炉冷却設備 原子炉計測制御設備 燃料設備 原子炉格納設備 放射線管理設備 廃棄物処理設備 非常用予備電源設備 タービン、発電機および付属設備
5.定期検査中に実施する主要な工事等
燃料集合体全数121体のうち、36体を取り替える予定

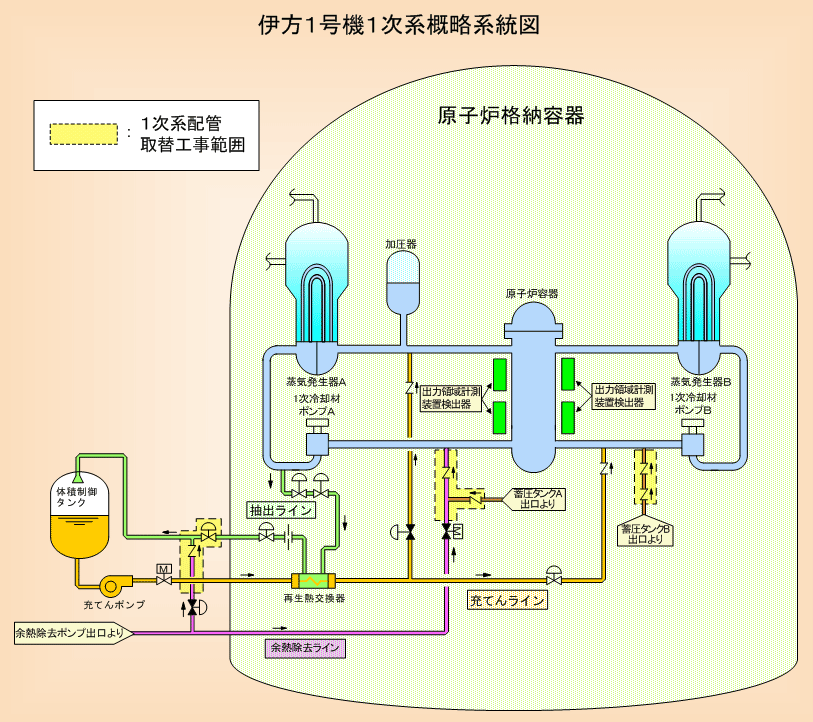

(1)1次系配管取替工事 配管溶接部の信頼性向上等を図る観点から、抽出ライン、余熱除去ラインの配管の材質変更を行うとともに、あわせて弁の取り替えを行う。(添付資料−1参照)
(2)出力領域計測装置検出器取替工事 信頼性維持の観点から、炉外核計測装置のうち出力領域計測装置の検出器(総数8個のうちの4個)について定期的な取り替えを行う。(添付資料−1参照)

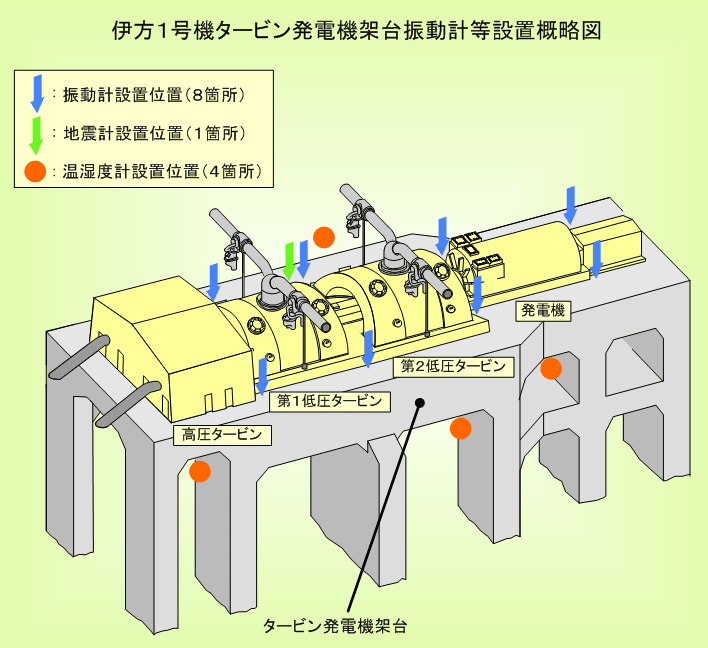

(3)タービン発電機架台振動測定装置等設置工事 タービン発電機架台の管理強化を図る観点から、振動計、地震計および温湿度計を設置する。(添付資料−2参照)
添付資料−1 伊方1号機1次系概略系統図 添付資料−2 伊方1号機タービン発電機架台振動計等設置概略図
以 上
![]()
