伊方発電所1号機(加圧水型軽水炉、定格電気出力56万6千キロワット)は、4月26日から約2ヶ月運転を停止し、第25回定期検査を以下のとおり実施する予定です。
1.主なスケジュール
定検開始日 | : | 平成20年 | 4月26日 |
送電開始日 | : | 平成20年 | 6月22日 |
定検終了日 | : | 平成20年 | 7月17日 |
2.定期検査で行う検査件数(定期事業者検査)
108件
3.検査を実施する主な設備
4.燃料集合体の取替
燃料集合体全数121体のうち、20体を新燃料に取り替える予定
5.定期検査中に実施する主要な工事等
(1)ほう酸配管、ほう酸フィルタ取替工事
配管溶接部の信頼性向上を図る観点から、ほう酸ラインの一部配管およびほう酸フィルタと配管の継手を、ソケット溶接式継手から突合わせ溶接式継手へ取り替える。なお、取替に伴いほう酸フィルタの取替を行う。

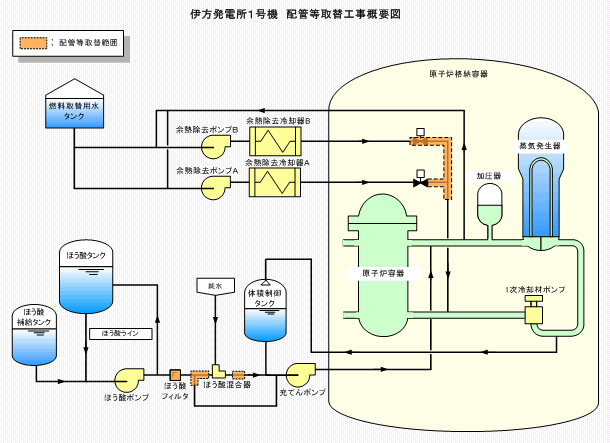

(2)1次系配管取替工事
配管溶接部の信頼性向上を図る観点から、余熱除去冷却器出口ラインの一部配管および弁の取替を行う。

(3)放射性廃棄物処理設備の共用化及び廃止工事
放射性廃棄物処理設備の効率的な運用等を図るため、一部設備の号機間の共用化及び廃止を行う計画である。
今回の定期検査期間中において、1号機ガス圧縮装置への出入口連絡配管の設置を行い、1号機のガス圧縮装置2基を1,2号機共用設備とするとともに2号機のガス圧縮装置2基の廃止を行う。さらに、水素廃ガス貯蔵タンクから転用するガス減衰タンクを含む全てのガス減衰タンク(14基)を1,2号機共用設備とする。
また、廃液蒸発装置1Aの廃止を行う。
(4)耐震性向上工事

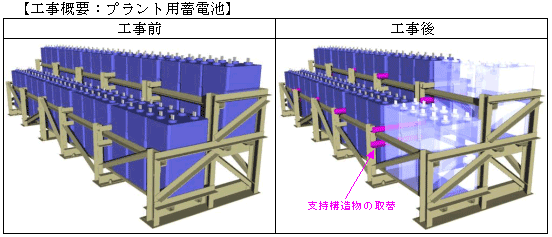

耐震安全性に関する信頼性を更に向上させる観点から、プラント用蓄電池について、支持構造物の補強を行う。
(5)湿分分離加熱器内部点検
2号機第20回定期検査において、湿分分離加熱器の天板と仕切板の溶接部に割れが確認され、補修を実施したことから、同じ型式・仕様である1号機の湿分分離加熱器について、2号機と同様の点検を行って健全性を確認し、必要に応じて対策を実施する。
