伊方発電所2号機(加圧水型軽水炉、定格電気出力56万6千キロワット)は、8月27日から運転を停止し、第22回定期検査を以下のとおり実施する予定です。
1.主なスケジュール
定検開始日:平成22年8月27日
送電開始日:平成22年11月14日
定検終了日:平成22年12月14日
2.定期検査で行う検査件数(定期事業者検査)
91件
3.検査を実施する主な設備
原子炉および原子炉冷却系統設備
計測制御系統設備
燃料設備
原子炉格納設備
放射線管理設備
廃棄物処理設備
非常用予備発電設備
タービン、発電機および付属設備
4.燃料集合体の取替
燃料集合体全数121体のうち、32体を新燃料に取り替える予定
5.定期検査中に実施する主要な工事等
(1)格納容器再循環サンプスクリーン取替工事

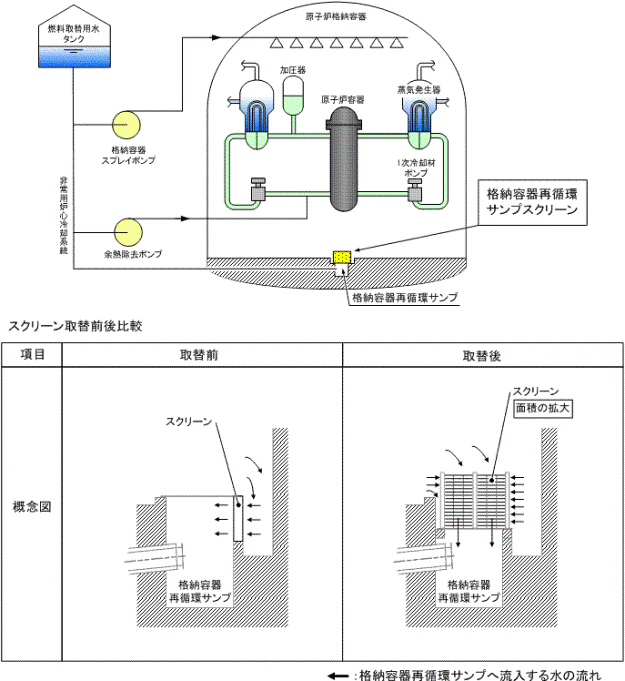

上記スクリーンは、事故時における非常用炉心冷却系統の水源となる格納容器再循環サンプへの異物混入を防止するために設置しているフィルタです。
今回の定期検査において、同スクリーンの性能向上(面積の拡大)のため、既設のスクリーンを撤去のうえ、形式を変更した新たなスクリーンを設置します。
(2)耐震性向上工事

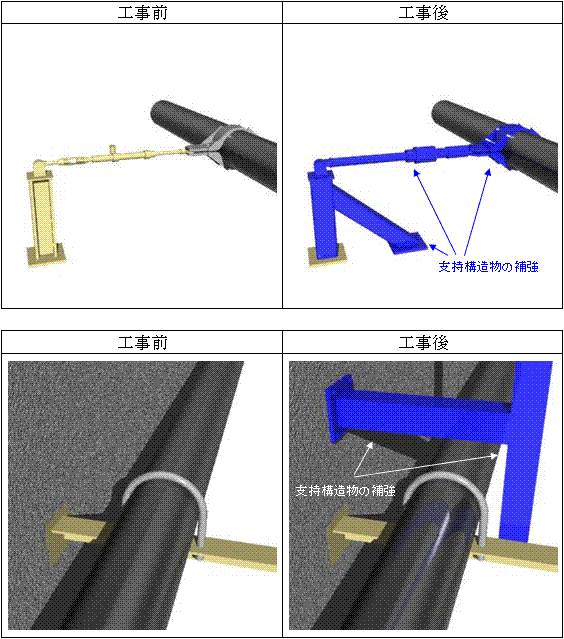

耐震安全性に関する信頼性を更に向上させる観点から、原子炉補機冷却水設備配管等の支持構造物の補強を行います。
(3)1次系配管取替工事
配管の信頼性向上を図る観点から、1次冷却材系統の一部配管を取り替えます。

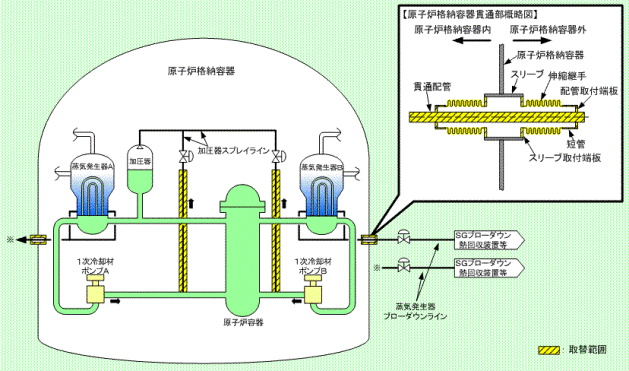

(4)原子炉格納容器配管貫通部取替工事
配管の信頼性向上を図る観点から、蒸気発生器ブローダウン系統の一部配管を取り替えると共に、当該系統の原子炉格納容器配管貫通部についても配管と一括して取り替えます。
(5)湿分分離加熱器取替工事

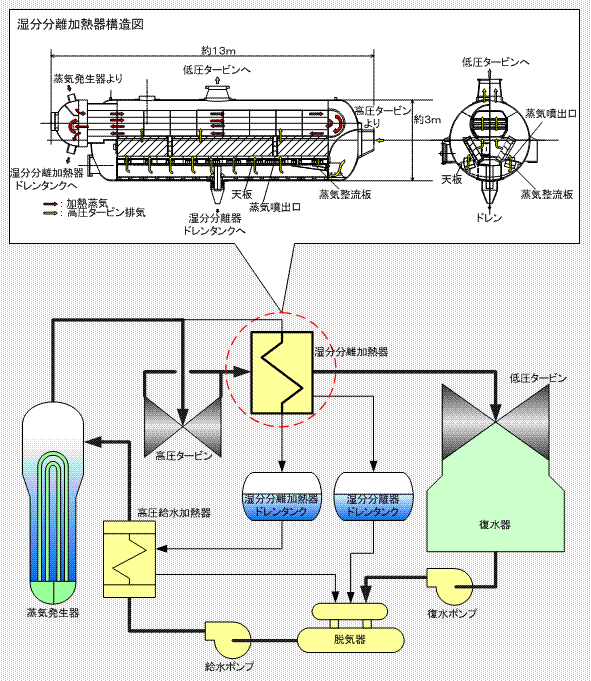

平成17年度に取り替えて以降、内部品の溶接部等において割れが発生したことから、長期的な健全性に万全を期すため、湿分分離加熱器を全台取り替えます。
以上
(添付資料-1) 伊方発電所2号機 格納容器再循環サンプスクリーン取替工事
(添付資料-3) 伊方発電所2号機 1次系配管取替工事および原子炉格納容器配管貫通部取替工事概要図
伊方発電所2号機 格納容器再循環サンプスクリーン取替工事
既設の格納容器再循環サンプスクリーンを撤去のうえ、形式を変更し、性能の向上(面積の拡大)を図った新たな格納容器再循環サンプスクリーンを設置する。
(印刷用)
伊方発電所2号機 格納容器再循環サンプスクリーン取替工事 (PDF-29KB)
耐震性向上工事の概要
【工事概要(例):配管支持構造物】
(印刷用)
耐震性向上工事の概要 (PDF-41KB)
伊方発電所2号機 1次系配管取替工事および原子炉格納容器配管貫通部取替工事概要図
(印刷用) 伊方発電所2号機
1次系配管取替工事および原子炉格納容器配管貫通部取替工事概要図 (PDF-26KB)
伊方発電所2号機 湿分分離加熱器概要図
(印刷用) 伊方発電所2号機
湿分分離加熱器概要図 (PDF-63KB)
