余力活用に関する契約について
お知らせ
- 簡易指令システム接続工事の申込に関するアンケートへのご協力のお願いについて(4月1日~4月26日) (2024年4月1日掲載)
- 2024年度需給調整市場取引および余力活用に関する契約開始に向けた需給調整市場システム説明会が2024年1月19日に開催されます (2023年12月11日掲載)
- 専用線オンライン化における通信設備の複ルート化と財産・保安責任分界点について追加しました (2023年12月1日掲載)
- 余力活用に関する契約に係る余力の運用規程等の意見募集結果および改定について (2023年11月16日掲載)
- 余力の運用規程等の改定に関する意見募集が実施されます (2023年9月25日掲載)
- 余力活用に関する契約の申込受付を掲載しました (2023年6月23日掲載)
- 余力活用に関する契約に係る余力の運用規程等が公表されました (2023年3月16日掲載)
- 余力の運用規程等の制定に関する意見募集が実施されます (2022年11月25日掲載)
- 余力の運用規程等に関する説明会が2022年12月9日に開催されます (2022年11月1日掲載)
- 簡易指令システム工事の申込受付ページを開設しました (2022年6月27日掲載)
- 専用線オンライン化工事の申込受付ページを開設しました (2022年6月27日掲載)
余力活用に関する契約に伴うオンライン工事
余力活用に関する契約に係る余力の運用規程等
余力活用に関する契約に係る余力の運用規程等については次のリンク先よりご確認いただけます。
リンク先:送配電網協議会HP
余力活用に関する契約の申込
余力活用に関する契約の申込を希望される方は、以下のメールアドレス(ただし▼の部分は@に置き換えてください。)までご連絡願います。
メールアドレス: aps-koubo-shikoku▼yonden.co.jp
余力活用に関する契約の申込受付後のスケジュール
事前審査の申込をもって、余力活用に関する契約の申込とさせていただきます。申込受領後、計量設備および通信設備の施設を確認したのち、原則として3か月(ブラックスタート機能の場合は6か月)以内に事前審査を実施します。
所有リソースについて、事前審査に合格した場合は、調整力の提供に伴う精算の詳細等を規定する「余力活用に関する契約」を締結いただきます。

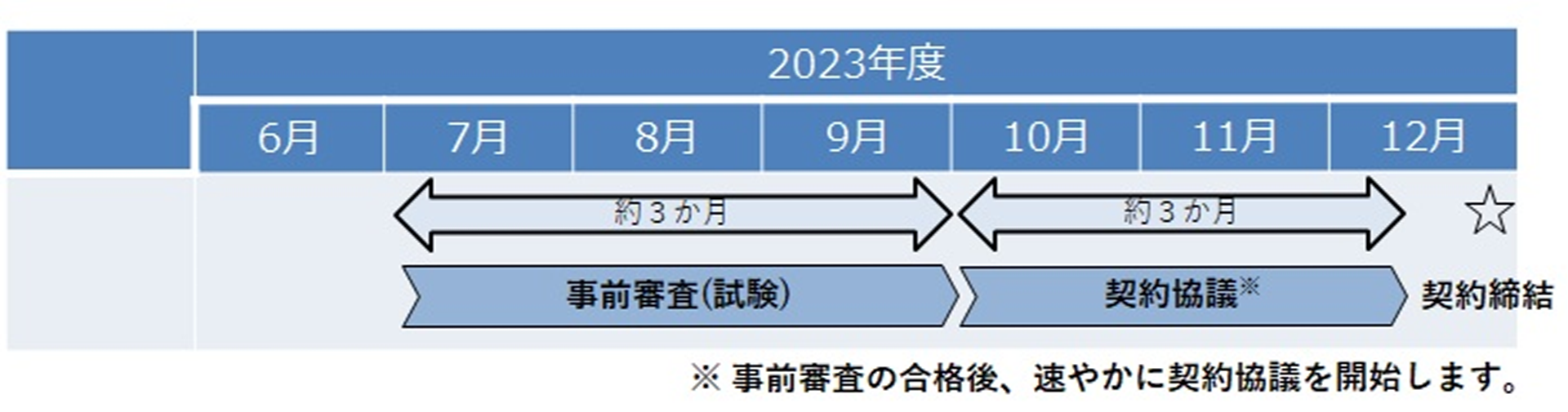

2024年向け容量市場において「調整機能有」の安定電源が落札している事業者さまのスケジュール例
